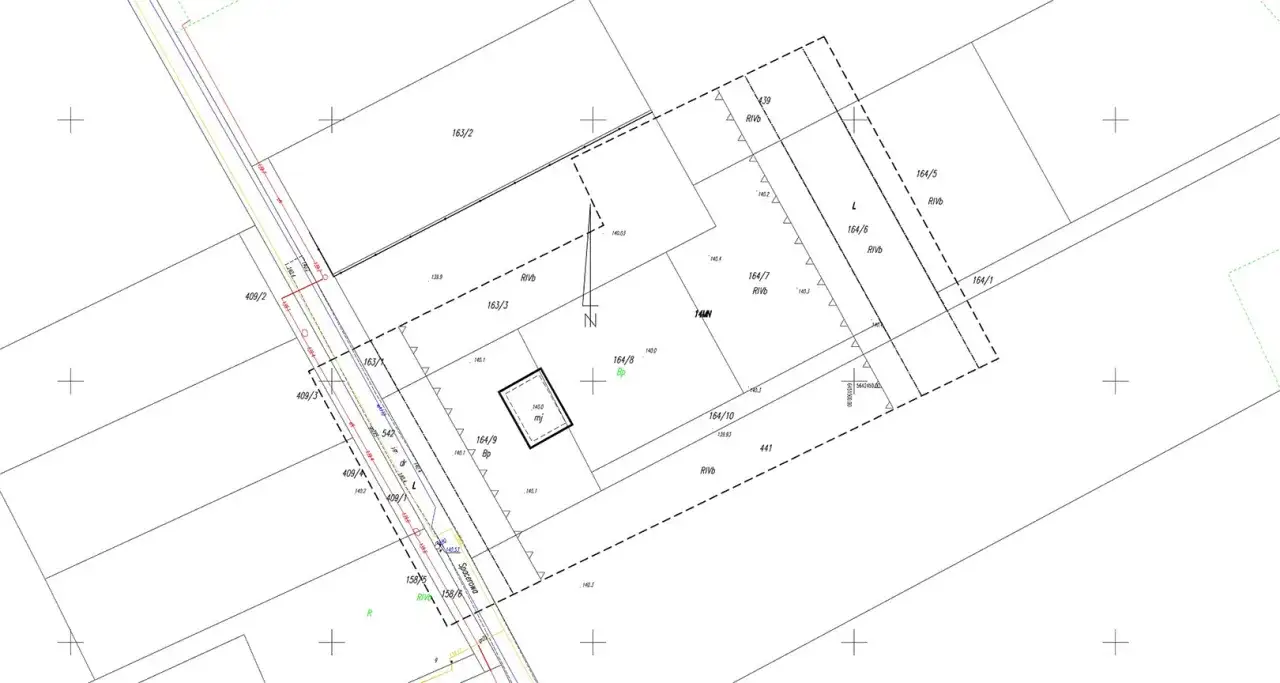

Przed rozpoczęciem budowy najwięcej problemów rodzą nie mury, tylko dokumenty. Jednym z nich jest mapa do celów projektowych, czyli geodezyjna podstawa do przygotowania projektu zagospodarowania działki i dalszych uzgodnień z architektem. Poniżej wyjaśniam, co naprawdę zawiera ten dokument, jak powstaje, ile zwykle kosztuje i kiedy trzeba dołożyć dodatkowy pomiar granic.
Najważniejsze rzeczy, które trzeba wiedzieć przed zleceniem mapy
- To aktualne opracowanie geodezyjne do projektu budowlanego, a nie wydruk z serwisu mapowego.
- Rysunek projektu zagospodarowania działki sporządza się na aktualnej mapie albo jej kopii.
- Skala jest dobierana do inwestycji, ale w praktyce najczęściej pojawia się 1:500, a przy obiektach liniowych 1:1000.
- Dokument powinien pokazywać granice, uzbrojenie terenu, zieleń wysoką, rzędne wysokościowe i inne dane potrzebne projektantowi.
- Czas realizacji zwykle wynosi od 2 do 6 tygodni, a koszt najczęściej mieści się w szerokim przedziale około 1000-3000 zł.
- Nie ma prostego terminu ważności, ale dokument traci praktyczną wartość, gdy teren się zmienia.
Dlaczego ten dokument jest tak ważny przy budowie
Najprościej mówiąc, bez niego projektant pracuje na zbyt ogólnym obrazie działki. W praktyce mapa do celów projektowych jest dla projektu tym, czym dokładny plan dla wykonawcy: pokazuje realne granice, uzbrojenie terenu, ukształtowanie gruntu i elementy, które mogą ograniczyć zabudowę. To właśnie na tej podstawie powstaje część rysunkowa projektu zagospodarowania działki, a więc dokument, od którego zależy, czy dom, przyłącze albo inny obiekt da się sensownie usytuować.
Jeśli patrzę na ten temat praktycznie, to największa wartość takiego opracowania nie polega na samym „spełnieniu obowiązku”. Chodzi o ograniczenie ryzyka: błędnego odsunięcia budynku od granicy, kolizji z siecią, pominięcia spadków terenu albo późniejszych poprawek, które kosztują więcej niż samo opracowanie geodezyjne. Im wcześniej inwestor to zrozumie, tym mniej zaskoczeń pojawi się na etapie projektu. Skoro wiadomo już, po co powstaje taki dokument, warto zobaczyć, czym różni się od mapy, którą wiele osób myli z wersją urzędową albo poglądową.

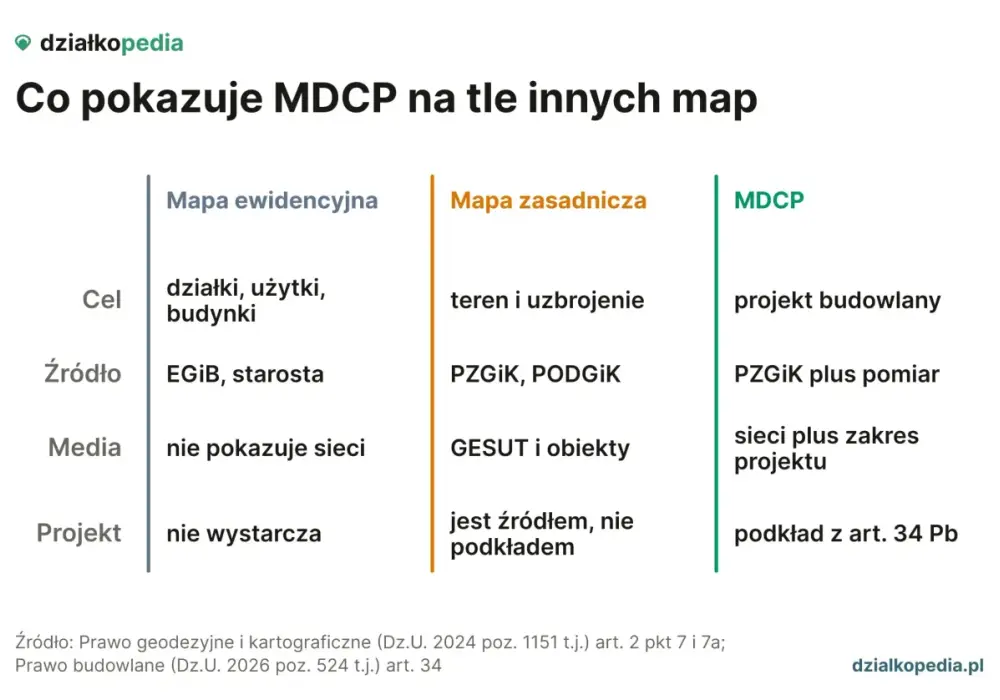

Czym różni się od mapy zasadniczej
To częste nieporozumienie, więc rozbijam je na proste różnice. Mapa zasadnicza jest urzędową bazą informacji o terenie. Opracowanie do projektu korzysta z tej bazy, ale ją uzupełnia i aktualizuje o pomiary terenowe oraz dane potrzebne konkretnemu zamierzeniu budowlanemu. Dla inwestora różnica jest zasadnicza: sama mapa z geoportalu może pomóc w orientacji, ale nie zastępuje opracowania, na którym architekt faktycznie oprze projekt.
| Element | Mapa zasadnicza | Opracowanie do projektu |
|---|---|---|
| Cel | Informacyjny i ewidencyjny | Projektowy i inwestycyjny |
| Aktualność w terenie | Może nie odzwierciedlać wszystkich zmian na miejscu | Jest weryfikowana pomiarem terenowym |
| Zakres | Obiekty i dane z zasobu | Obiekty z zasobu plus dane ważne dla konkretnej inwestycji |
| Przydatność dla architekta | Punkt wyjścia | Podstawa do narysowania zagospodarowania działki |
| Ryzyko błędu | Wyższe, jeśli teren zmienił się po aktualizacji | Niższe, bo dokument powstaje pod konkretny stan terenu |
To rozróżnienie jest ważne także dlatego, że inwestorzy często porównują tylko wygląd dokumentów, a nie ich funkcję. Tu liczy się nie estetyka wydruku, lecz to, czy dokument pozwala bezpiecznie zaprojektować budynek, dojazd, przyłącza i odległości od granic. Z tego miejsca naturalnie przechodzę do pytania, co taki rysunek musi właściwie pokazywać.

Co powinno się na niej znaleźć i jak to odczytać
Według obowiązujących standardów technicznych dokument ma pokazywać przede wszystkim treść mapy zasadniczej, ale nie tylko. Do tego dochodzą dane istotne z punktu widzenia konkretnej inwestycji: zieleń wysoka, rzędne wysokościowe, miary liniowe, a czasem także dodatkowe elementy wskazane przez projektanta lub inwestora. W praktyce patrzę na to tak: jeśli coś może zmienić lokalizację budynku, układ przyłączy albo roboty ziemne, powinno znaleźć się na mapie.
| Co powinno być pokazane | Dlaczego to ma znaczenie |
|---|---|
| Granice działki i punkty graniczne | Decydują o odległościach budynku, ogrodzenia i dojść |
| Istniejące obiekty i zagospodarowanie | Pokazują, co już stoi na działce i co trzeba ominąć |
| Sieci i uzbrojenie terenu | Chronią przed kolizją z wodą, kanalizacją, energią, gazem czy telekomunikacją |
| Ukształtowanie terenu i rzędne | Pomagają ocenić spadki, potrzebę niwelacji i wysokość posadowienia obiektu |
| Zieleń wysoka i pomniki przyrody | Mogą ograniczać usytuowanie budynku albo roboty ziemne |
| Opis mapy | Umożliwia jednoznaczną identyfikację: skala, obręb, gmina, wykonawca, uprawnienia, układ współrzędnych i data opracowania |
Warto przy tym pamiętać o jednej rzeczy: opracowanie pokazuje stan terenu, ale nie zastępuje ustaleń planu miejscowego ani decyzji o warunkach zabudowy. Mapa ma pomóc w zaprojektowaniu tego, co prawnie i technicznie da się zrealizować. Jeśli któryś z elementów jest nieczytelny, lepiej poprosić geodetę o wyjaśnienie od razu, niż liczyć, że projektant „domyśli się” braków. To prowadzi do kolejnego praktycznego pytania: jak wygląda sam proces przygotowania takiego dokumentu.
Jak wygląda wykonanie krok po kroku
Tu rzadko dzieje się coś „od ręki”. Najpierw geodeta zgłasza pracę geodezyjną i pobiera materiały z państwowego zasobu geodezyjnego i kartograficznego. Potem porównuje je ze stanem faktycznym w terenie, wykonuje niezbędne pomiary, a następnie opracowuje rysunek i opis. W wersji elektronicznej dokument może mieć postać wektorową albo rastrową, ale dla inwestora ważniejsze jest to, czy jest czytelny i zgodny z rzeczywistością.
1. Zgłoszenie pracy i analiza materiałów
Na tym etapie geodeta sprawdza dostępne dane, archiwalne opracowania, mapę zasadniczą oraz informacje przydatne dla danego zamierzenia budowlanego. Jeśli projekt jest bardziej złożony, analizowane są również opracowania planistyczne i materiały dotyczące terenów sąsiednich.
2. Pomiar w terenie
To moment, w którym wychodzą na jaw wszystkie różnice między papierem a rzeczywistością. Mierzone są brakujące elementy, aktualizowane są obiekty widoczne w terenie, a przy potrzeby także wysokości i szczegóły wpływające na projekt. Jeżeli budynek ma stanąć bardzo blisko granicy, dochodzi jeszcze kwestia precyzyjnego określenia punktów granicznych.
Przeczytaj również: Ile czasu trwa ustanowienie opiekuna prawnego? Poznaj realne terminy
3. Opracowanie i przekazanie dokumentu
Po pomiarach geodeta przygotowuje mapę, opatruje ją podpisem i przekazuje w wymaganej formie. W praktyce to właśnie ten etap rozstrzyga, czy architekt dostanie materiał, na którym będzie mógł spokojnie pracować, czy dokument będzie wymagał poprawek. Im bardziej złożona inwestycja, tym większe znaczenie ma dokładność i kompletność opracowania. A skoro wiemy już, jak wygląda proces, przejdźmy do tego, co dla większości inwestorów jest równie ważne: kosztów i czasu.
Ile kosztuje i ile trwa przygotowanie
Tu nie ma jednej stawki obowiązującej w całym kraju. Cena zależy od wielkości działki, stopnia skomplikowania terenu, dostępności danych w zasobie, liczby obiektów do pomiaru i tego, czy trzeba robić dodatkowe ustalenia granic. Dla typowej działki budowlanej trzeba dziś najczęściej liczyć się z wydatkiem rzędu 1000-3000 zł, choć przy prostszym zleceniu można zejść niżej, a przy większych i trudniejszych inwestycjach koszt potrafi być wyraźnie wyższy.
| Rodzaj zlecenia | Orientacyjny czas | Orientacyjny koszt |
|---|---|---|
| Prosta działka z dobrze prowadzonym zasobem danych | 2-3 tygodnie | około 1000-1500 zł |
| Standardowa działka budowlana | 3-6 tygodni | około 1500-3000 zł |
| Duży, skomplikowany lub słabo udokumentowany teren | 4-8 tygodni i dłużej | 3000 zł i więcej |
| Zlecenie pilne | możliwe skrócenie terminu | często z dopłatą |
Na koszt zwykle najmocniej wpływają: brak aktualnych danych, konieczność większej liczby pomiarów, duży obszar opracowania, konieczność wyznaczania punktów granicznych i dodatkowe uzgodnienia. Ja zawsze uczulam, żeby nie wybierać oferty tylko po najniższej cenie. W tego typu dokumentach oszczędność kilkuset złotych bywa pozorna, jeśli później trzeba poprawiać projekt albo czekać na nowy pomiar. Z tej perspektywy ważne jest jeszcze jedno zagadnienie: kiedy geodeta musi wejść głębiej w granice działki niż zwykłe przeniesienie danych z zasobu.
Kiedy potrzebny jest dodatkowy pomiar granic
To szczególnie ważne, gdy planowany obiekt ma stanąć bardzo blisko granicy działki. Jeśli budynek ma być usytuowany w odległości nie większej niż 4 metry od granicy, a inny obiekt nie dalej niż 3 metry, a w zasobie nie ma dokładnych danych o położeniu punktów granicznych, geodeta musi te punkty określić w drodze pomiaru. Gdy granice nie są jednoznaczne w terenie, wcześniej może być potrzebne ich ustalenie w odpowiednim trybie.
- Planowany budynek stoi blisko granicy działki.
- W zasobie brakuje dokładnych danych o punktach granicznych.
- Znaki graniczne nie są widoczne albo nie da się ich jednoznacznie rozpoznać.
- Teren był ostatnio przekształcany i stary stan mapy może być już nieadekwatny.
- Projektant potrzebuje precyzji większej niż daje standardowy podkład.
To właśnie w takich sytuacjach inwestorzy najczęściej są zaskoczeni dodatkowymi dniami pracy i dodatkowymi kosztami. Z drugiej strony ta precyzja zwykle ratuje projekt przed poważniejszym błędem. Lepiej wyjaśnić granice przed złożeniem dokumentów niż po pojawieniu się zastrzeżeń od projektanta albo urzędu. Z tego miejsca płynnie przechodzę do błędów, które widuję najczęściej.
Najczęstsze błędy, które opóźniają projekt
W praktyce problemy zaczynają się zwykle nie od samej geodezji, ale od złego przygotowania inwestora. Najbardziej kosztowne błędy są zaskakująco proste.
- Zlecenie mapy za późno, gdy architekt już czeka na podkład.
- Traktowanie wydruku z geoportalu jak dokumentu projektowego.
- Nieprzekazanie geodecie informacji o planowanym budynku, przyłączach, podjeździe czy miejscu zbiornika.
- Porównywanie wyłącznie ceny, bez pytania o zakres i termin wykonania.
- Pominięcie zmian na działce, takich jak nowe ogrodzenie, przyłącze albo przebudowany wjazd.
Każdy z tych błędów wydaje się drobiazgiem, dopóki nie opóźni projektu o kilka tygodni. Z mojego punktu widzenia najlepiej działa prosta zasada: geodeta, architekt i inwestor powinni od początku mówić jednym językiem. Jeśli każdy wie, co ma zostać pokazane i do kiedy dokument ma być gotowy, liczba poprawek spada bardzo wyraźnie. Na koniec zostawiam jeszcze kilka konkretów, które warto ustalić przed zleceniem, żeby nie wracać do papierów po raz drugi.
Co ustalić przed zleceniem, żeby nie wracać do poprawek
Jeśli miałbym wskazać tylko kilka rzeczy, które naprawdę ułatwiają cały proces, byłyby to te poniżej. Nie są efektowne, ale oszczędzają czas i nerwy.
- Zakres opracowania, czyli jaki obszar działki ma być objęty pomiarem.
- Planowana lokalizacja budynku i przyłączy, jeśli już jest znana.
- Forma dokumentu, bo czasem potrzebna jest wersja papierowa, a czasem elektroniczna albo obie.
- Termin, w którym architekt ma dostać materiał do projektu.
- Informacja o zmianach w terenie z ostatnich miesięcy lub lat.
- Odpowiedź na pytanie, czy inwestycja będzie prowadzona blisko granicy działki.
Dobrze przygotowane zlecenie zwykle skraca całą ścieżkę: od pomiaru, przez opracowanie, aż po pracę projektanta. I właśnie to jest najważniejsze w tym temacie: nie chodzi o sam papier, tylko o to, by projekt powstawał na rzetelnej, aktualnej podstawie. Kiedy ta podstawa jest dobra, reszta procesu inwestycyjnego układa się znacznie spokojniej.
